본문 바로가기
종이 울리네 꽃이 피네♬

​[부동산 트렌드] 압여목성(압구정·여의도·목동·성수) 재건축 본격화! 그런데 단지별로 속도 차이가 나는 이유는?

by 돌풍돌핀스 2026. 5. 27.
반응형

​안녕하세요 "그럴수있어 그러라그래"입니다.

​최근 서울 정비사업의 핵심이자 대장주로 불리는 ‘압·여·목·성(압구정·여의도·목동·성수)’ 지역의 재건축·재개발 시장이 뜨겁게 달아오르고 있습니다.
시공사 선정이 잇따르며 드디어 본격적인 궤도에 올랐다는 뉴스가 들려오는데요.

​하지만 겉보기에는 모든 단지가 일제히 속도를 내는 것처럼 보여도, 실제 내부를 들여다보면 단지별 사업 속도 격차가 무려 2~3단계 이상 벌어지고 있다고 합니다.

​뉴스 기사를 바탕으로, 과연 어떤 단지가 치고 나가고 있고, 왜 이렇게 속도 차이가 발생하는지 핵심만 쏙쏙 정리해 드리겠습니다.

​압여목성 구역별 추진 단계: "선도 vs 지연" 한눈에 보기

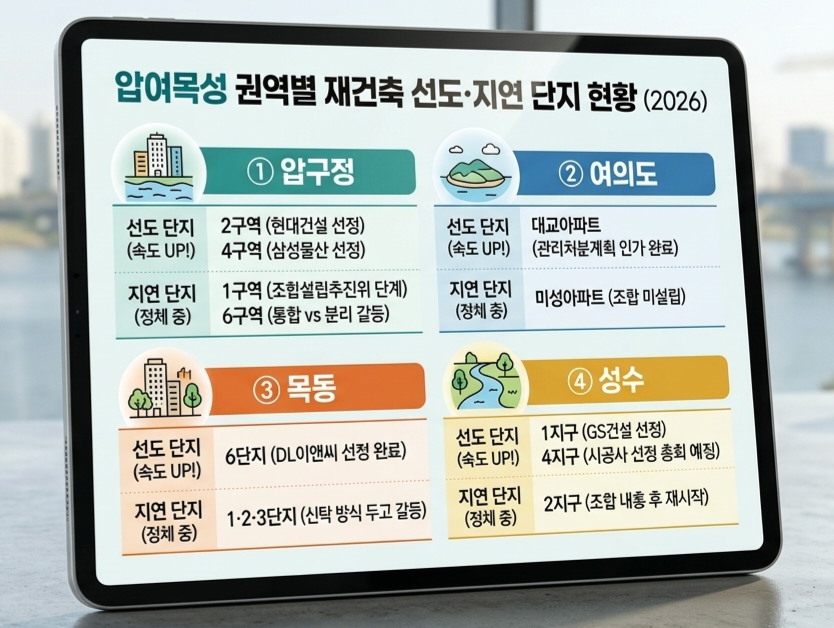

​기사에 등장한 지도를 바탕으로 현재 가장 빠르게 달리는 선도 단지와 상대적으로 발목이 잡힌 지연 단지 현황을 표로 정리했습니다.

재건축 속도 차이를 만드는 3가지 핵심 변수

​입지나 노후도가 비슷한데도 왜 이렇게 단지마다 명암이 갈리는 걸까요? 기사에서는 크게 세 가지 원인을 짚었습니다.

​1. 천정부지로 치솟는 '공사비' 갈등

​현재 압여목성 일대의 공사비는 3.3㎡(평)당 950만 원 ~ 1,240만 원 선으로 매우 높게 형성되어 있습니다.
​조합이 공사비를 너무 낮게 제시하면 시공사가 외면(유찰)하고
​반대로 높게 제시하면 조합원 분담금이 늘어나 내부 갈등이 터집니다.

성수1지구의 경우도 작년에 조합원 로열층 배정 및 공사비 문제로 공고를 철회했다가 최근에야 겨우 GS건설을 선정하며 속도를 내기 시작했습니다.

​2. 조합 내부 갈등과 사업 방식(신탁 vs 조합)의 잡음

​조합 집행부의 비리 의혹이나 운영방식을 둘러싼 주민 간의 갈등이 사업을 수개월에서 수년씩 지연시킵니다.

특히 목동의 경우, 조합 방식의 한계를 보완하기 위해
'신탁 방식'을 도입했다가 오히려 높은 수수료와 의사결정 구조에 반발하는 주민들이 생기면서 비상대책위원회가 꾸려지는 등 진통을 겪고 있습니다.

​3. 기부채납(공공기여)을 둘러싼 서울시와의 줄다리기

​종상향(용도지역 변경)에 따른 서울시의 공공기여 요구(예: 임대주택 공급 등)에 주민들이 반발하면서 사업이 멈추기도 합니다.

목동 1~3단지의 경우, 조건 없는 종상향을 요구하다가 최근 국회대로 교통섬과 안양천을 잇는 선형 녹지인 ‘목동 그린웨이’ 조성을 대안으로 제시하며 간신히 물꼬를 트기 시작했습니다.

​"결국 재건축의 핵심은 속도와 합의!"

​부동산 전문가들은 단순히 행정적인 인허가를 넘어,
이제는 서울시나 지자체가 조합-시공사-신탁사 간의 갈등을 중재하는 '조정자' 역할을 적극적으로 해야 한다고 조언합니다.
초기 단계부터 세무·법률·도시계획 전문가를 투입해 정보 비대칭을 줄여야 사업 지연을 막을 수 있다는 것이죠.

​압여목성 진입을 노리시는 투자자나 실거주 목적의 분들이라면, 단순히 '어느 지역이 좋다'는 것만 보실 게 아니라 내가 관심 있는 단지가 위의 3가지 리스크(공사비, 내부 갈등, 공공기여)를 얼마나 잘 해결해 나가고 있는지 면밀히 체크해 보셔야겠습니다.

​다음에도 유익한 부동산 뉴스 분석으로 찾아오겠습니다.
